UPDATE nutswerken Asse: Kalkoven – Nerviërsstraat – Dendermondsesteenweg

02/10/2026

Sinds december 2025 voeren wij samen met andere nutsmaatschappijen, nutswerken uit in Nerviërsstraat en Kalkoven.Na de aanleg van de nutsleidingen voeren wij vanaf 28 september de definitieve herstellingswerken uit van de bovenbouw.

Na de aanleg van de nutsleidingen voeren wij sinds 28 september de definitieve herstellingswerken uit van de bovenbouw.

Dit gebeurt in meerdere fasen

  1. In de periode van 28 september tot 9 oktober werken wij aan de onpare zijde van de Kalkoven tussen huisnr. 5 en het Gildehof
  2. Tussen 8 en 15 oktober wordthet fietspad opnieuw geasfalteerd tussen Gildehof en Godfried Kurthstraat
  3. In de periode van 13 oktober en 23 oktober wordt  de parkeerstrook opnieuw geasfalteerd aan de pare zijde tussen huisnr. Kalkoven 18 en huisnr. Nerviërsstraat 58
  4. Vanaf 26 oktober wordt het fietspad opnieuw geasfalteerd tussen huisnr. Kalkoven 15 en Nieuwstraat
  5. Vanaf 9 november herstel van bushalte ter hoogte van huisnr. Kalkoven 10 en huisnr. Kalkoven 14.

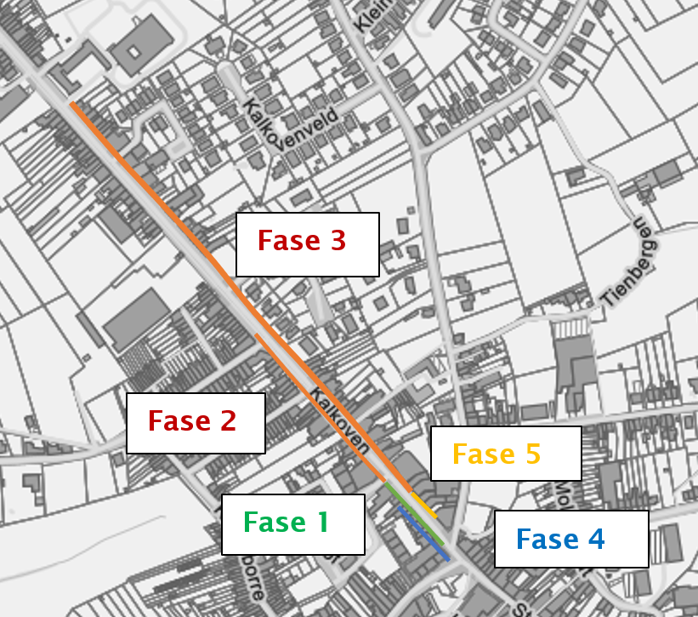

    fase 3

Stand van zaken en planning werkzaamheden

Werfzone 1: Kalkoven 1-21
(tussen Nieuwstraat & Gildehof)

  • Aanleg: uitgevoerd
  • 28 september 2026 - 9 oktober 2026: overkoppelingen huisaansluitingen drinkwater/gas en herstel
  • Vanaf 26 oktober 2026: herstel fietspad (KWS)

Werfzone 2: Kalkoven 63-91
(tussen Gildehof & Koningin Astridstraat)

  • Aanleg: uitgevoerd
  • Overkoppelingen huisaansluitingen drinkwater/gas: uitgevoerd
  • Vanaf 8 oktober 2026: herstel fietspad (KWS)

Werfzone 3: Kalkoven 91-105
(tussen Koningin Astridstraat & Godfried Kurthstraat)

  • Aanleg: uitgevoerd
  • Overkoppelingen huisaansluitingen drinkwater/gas: uitgevoerd
  • Vanaf 8 oktober 2026: herstel fietspad (KWS)

Werfzone 4: Kalkoven 113-141
(vanaf Godfried Kurthstraat tot cabine op parking Lidl)

  • Aanleg: uitgevoerd
  • Overkoppelingen huisaansluitingen drinkwater/gas: uitgevoerd
  • Herstel fietspad (KWS): nog in te plannen

Werfzone 5: Nerviërsstraat 1 - 81
(vanaf cabine op parking Lidl tot Nerviërsstraat 81)

  • Aanleg: uitgevoerd
  • Vanaf 5 oktober 2026: overkoppelingen huisaansluitingen drinkwater/gas
  • Herstel fietspad (KWS): nog in te plannen

Werfzone 6: Nerviërsstraat 81 - 127

  • Aanleg: uitgevoerd
  • Vanaf 5 oktober 2026: overkoppelingen huisaansluitingen drinkwater/gas
  • Herstel fietspad (KWS): nog in te plannen

Werfzone 7: Nerviërsstraat 127 137 & Gentsesteenweg 1-5
(inclusief doorsteek Gentsesteenweg)

  • Aanleg: uitgevoerd
  • Vanaf 5 oktober 2026: overkoppelingen huisaansluitingen drinkwater/gas
  • Herstel fietspad (KWS): nog in te plannen

Werfzone 8: Gentsesteenweg 2-10 & Dendermondsesteenweg 1-15
(vanaf Gentsesteenweg 10 tot Kelestraat)

  • 16 tot 23 oktober 2026: aanleg sleuf
  • 21 tot 30 oktober 2026: herstel sleuf
  • Overkoppelingen huisaansluitingen en definitief herstel: nog te bepalen

Werfzone 9: Dendermondsesteenweg 2-20 & Nerviërsstraat 138-156

  • 28 september tot 16 oktober 2026: aanleg sleuf 1 (Fietspad)
  • 30 september tot 23 oktober 2026: herstel sleuf 1 : 30/9/2026 – 23/10/2026
  • 8 tot 16 oktober 2026: sleuf 2 (voetpad)
  • 16 tot 23 oktober 2026: herstel sleuf 2 (voetpad)

Overkoppelingen huisaansluitingen drinkwater/gas en herstel
Nog te bepalen in functie van in dienst nemen van drinkwater en gas


Zo weinig mogelijk hinder

Tijdens de werken blijven Kalkoven, Nerviërsstraat en Dendermondsesteenweg bereikbaar.
Woningen blijven bereikbaar voor bewoners en ook de handelszaken zijn toegankelijk.
