Nutswerken Asse: Kalkoven – Nerviërsstraat – Dendermondsesteenweg
Stand van zaken en planning werkzaamheden
Sinds 2024 werkt Farys samen met andere nutsmaatschappijen aan de vernieuwing van de nutsinfrastructuur in het centrum van Asse.
De eerdere fases zijn zo goed als afgerond. Nu werken we aan een volgende belangrijke projectzone langs de Kalkoven, Nerviërsstraat en Dendermondsesteenweg:
We leggen nieuwe leidingen aan voor drinkwater, gas, elektriciteit en telecom.
We koppelen bestaande huisaansluitingen over naar de nieuwe riolering.
Verouderde leidingen stellen we buiten dienst.

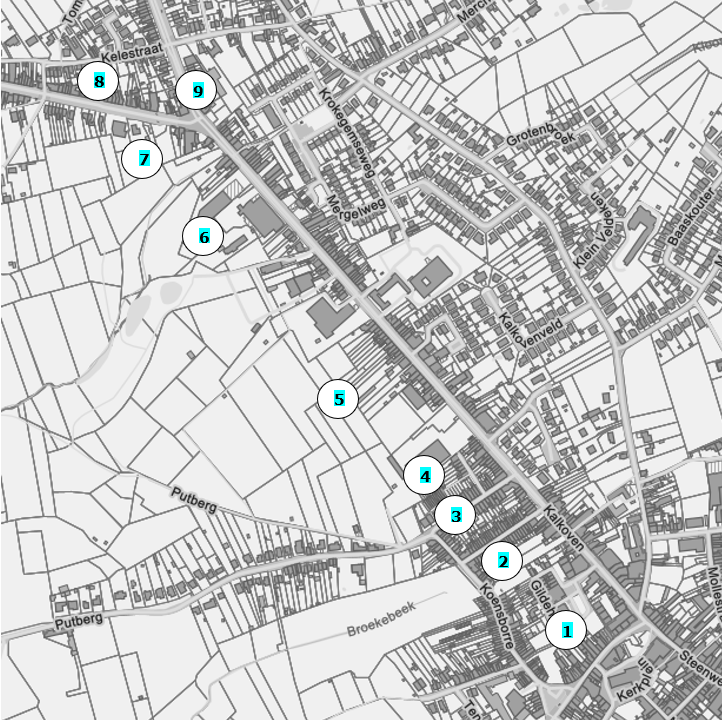

De werken zijn opgedeeld in 9 werfzones en verlopen gefaseerd. Hieronder vind je een overzicht van de huidige stand van zaken en de geplande werkzaamheden.
Werken in 3 stappen
Aanleg van de leidingen
We graven sleuven en leggen kabels of buizen aan. Woningen en winkels blijven bereikbaar via loopbrugjes.
Aansluiten en testen
De nieuwe leidingen worden verbonden met het netwerk en grondig getest. Daarom kan er tijdelijk weinig activiteit zijn.
Afwerking van de straat
Na de werken sluiten we alle putten en sleuven. Daarna herstellen we het voetpad en voegen we de straatstenen met wit zand.
We houden je op de hoogte
Bij wegomleidingen of onderbrekingen van de nutsvoorzieningen verwittigen we je op tijd. Zo kan je de nodige voorbereidingen treffen.
Ook als we je woning aansluiten op het nieuwe net, maken we eerst een afspraak.

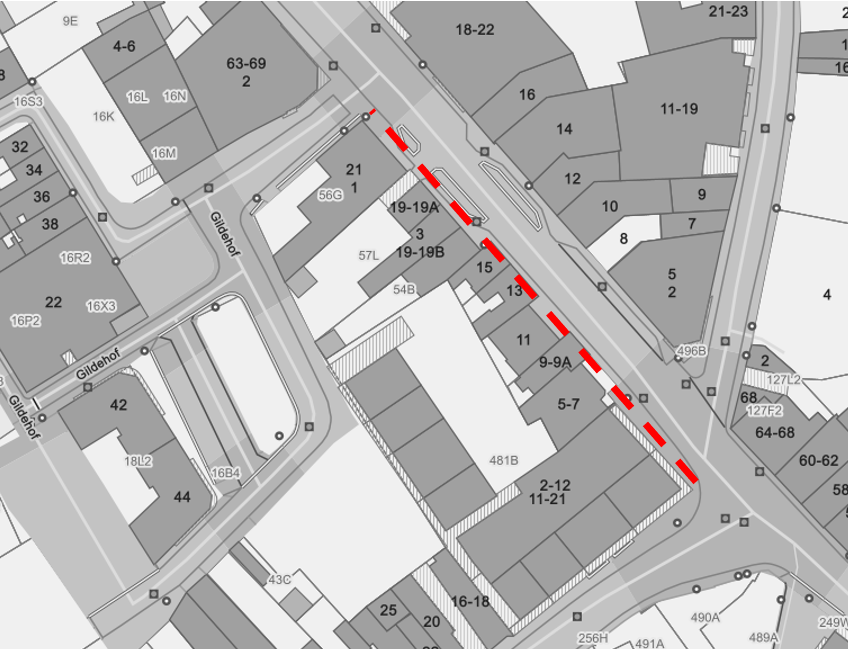

- Werfzone 1: Kalkoven 1-21
Tussen Nieuwstraat en Gildenhof
Aanleg
Sleuf 1 (fietspad): uitgevoerd
Herstel sleuf 1 (KWS): uitgevoerd
Sleuf 2 (voetpad): uitgevoerd
Herstel sleuf 2 (voetpad): uitgevoerd
Overkoppelingen huisaansluitingen drinkwater / gas en herstel
22/06/2026 – 09/07/2026

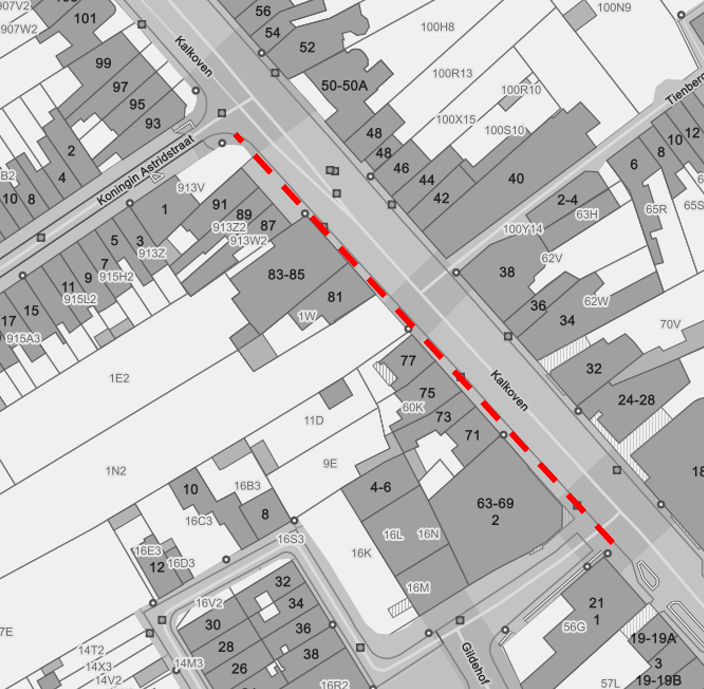

- Werfzone 2: Kalkoven 63-91
Tussen Gildenhof en Koningin Astridstraat
Aanleg
Sleuf 1 (fietspad): uitgevoerd
Herstel sleuf 1 (KWS): uitgevoerd
Sleuf 2 (voetpad): uitgevoerd
Herstel sleuf 2 (voetpad): 28/05/2026 – 29/05/2026
Overkoppelingen huisaansluitingen drinkwater / gas en herstel
29/06/2026 – 09/07/2026
18/08/2026 – 21/08/2026

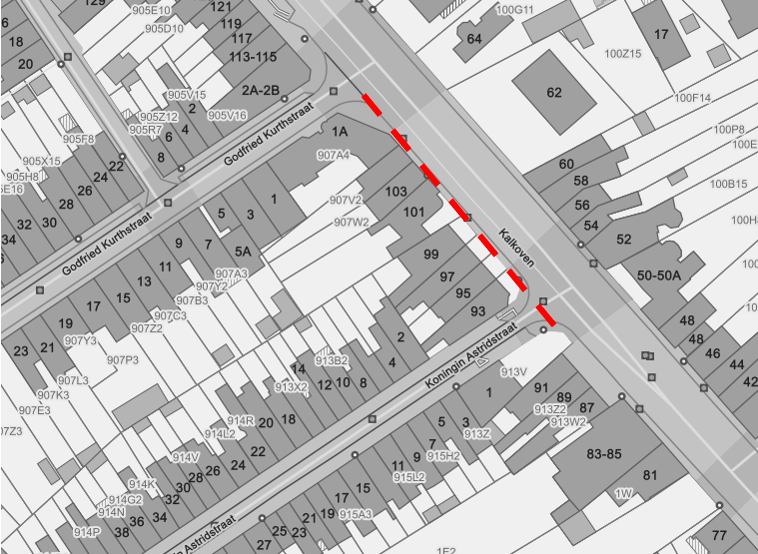

- Werfzone 3: Kalkoven 91-105
Tussen Koningin Astridstraat en Godfried Kurthstraat
- Aanleg
- Sleuf 1 (fietspad): uitgevoerd
- Herstel sleuf 1 (KWS): uitgevoerd
- Sleuf 2 (voetpad): 28/05/2026 – 29/05/2026
- Herstel sleuf 2 (voetpad): 01/06/2026 – 02/06/2026
- Overkoppelingen huisaansluitingen drinkwater / gas en herstel
- 19/08/2026 – 25/09/2026
- Aanleg

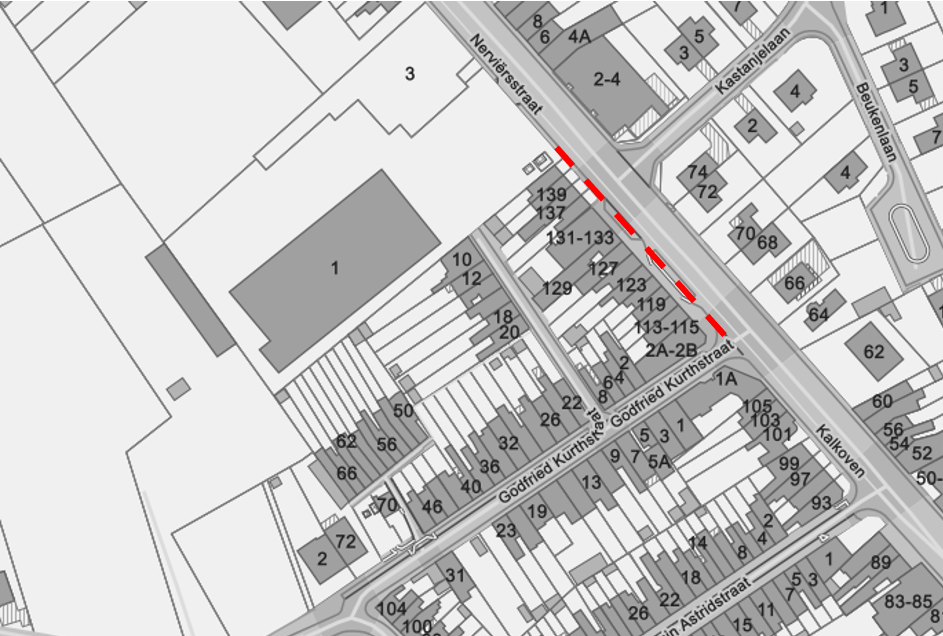

- Werfzone 4: Kalkoven 113-141
Vanaf Godfried Kurthstraat tot cabine op parking Lidl
- Aanleg
- Sleuf 1 (fietspad): 20/05/2026 – 29/05/2026
- Herstel sleuf 1 (KWS): 01/06/2026 – 04/06/2026
- Sleuf 2 (voetpad): 01/06/2026 – 02/06/2026
- Herstel sleuf 2 (voetpad): 02/06/2026 – 03/06/2026
- Overkoppelingen huisaansluitingen drinkwater / gas en herstel
- 19/08/2026 – 25/09/2026
- Aanleg

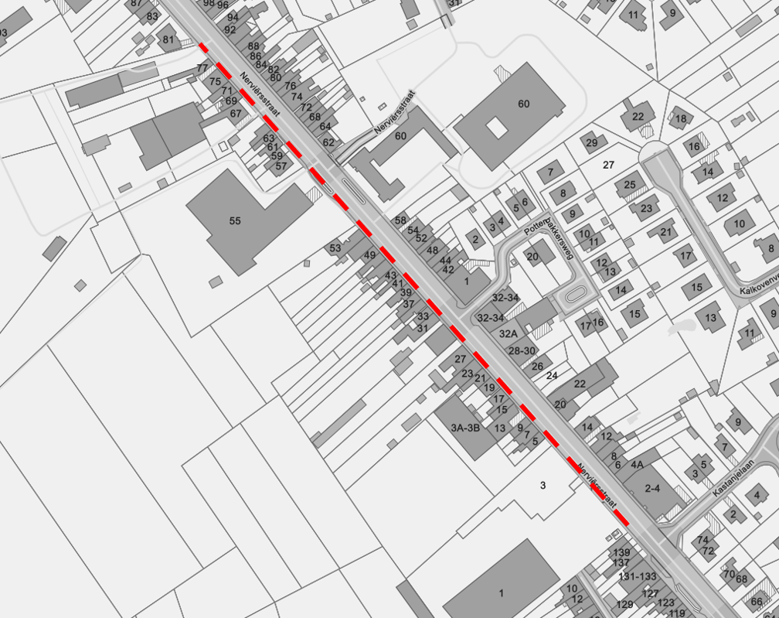

- Werfzone 5: Nerviërsstraat 1-81
Vanaf cabine op parking Lidl tot Nerviërsstraat 81
- Aanleg
- Sleuf 1 (fietspad): 01/06/2026 – 03/07/2026
- Herstel sleuf 1 (KWS): 06/07/2026 – 10/07/2026
- Sleuf 2 (voetpad): 03/06/2026 – 12/06/2026
- Herstel sleuf 2 (voetpad): 04/06/2026 – 19/06/2026
- Overkoppelingen huisaansluitingen drinkwater / gas en herstel
- Nog te bepalen in functie van in dienst nemen van drinkwater en gas
- Aanleg

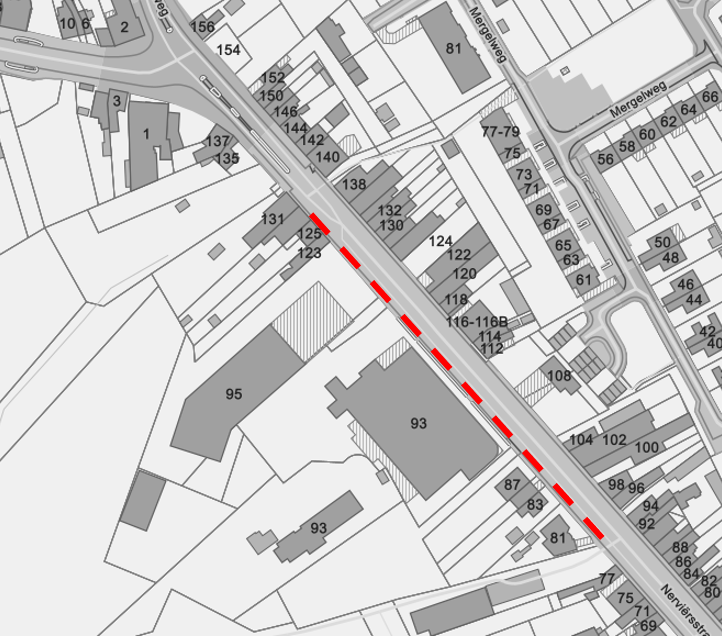

- Werfzone 6: Nerviërsstraat 81-127
- Aanleg
- Sleuf 1 (fietspad): 17/08/2026 – 04/09/2026
- Herstel sleuf 1 (KWS): 07/09/2026 – 25/09/2026
- Sleuf 2 (voetpad): 15/06/2026 – 30/06/2026
- Herstel sleuf 2 (voetpad): 15/06/2026 – 30/06/2026
- Overkoppelingen huisaansluitingen drinkwater / gas en herstel
- Nog te bepalen in functie van in dienst nemen van drinkwater en gas
- Aanleg

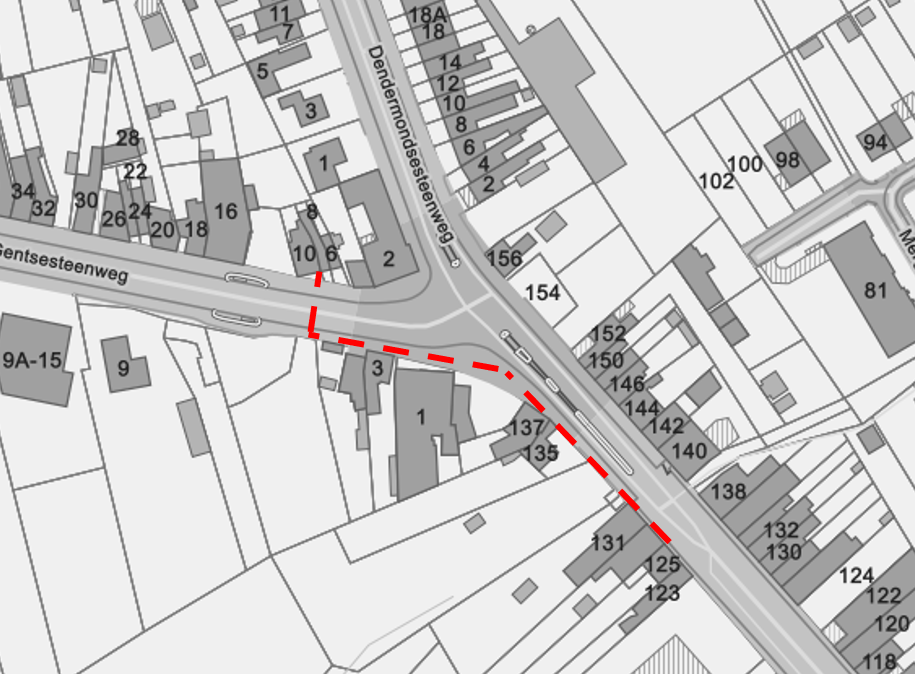

- Werfzone 7: Nerviërsstraat 127-137 en Gentsesteenweg 1-5
Inclusief doorsteek Gentsesteenweg
- Aanleg
- Sleuf 1 (fietspad): 07/09/2026 – 25/09/2026
- Herstel sleuf 1 (KWS-beton): 07/09/2026 – 25/09/2026
- Sleuf 2 (voetpad): 07/09/2026 – 25/09/2026?
- Herstel sleuf 2 (voetpad): ?
- Overkoppelingen huisaansluitingen drinkwater / gas en herstel
- Nog te bepalen in functie van in dienst nemen van drinkwater en gas
- Aanleg

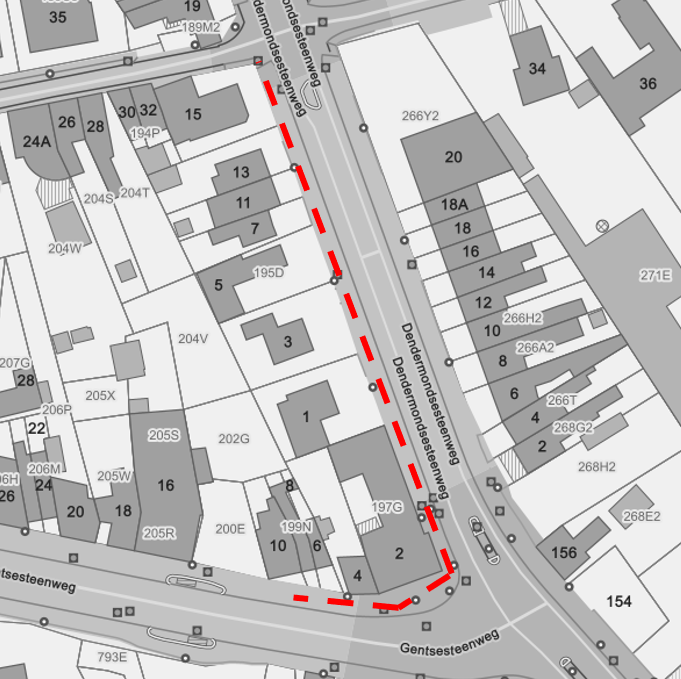

- Werfzone 8: Gentsesteenweg 2-10 en Dendermondsesteenweg 1-15
Vanaf Gentsesteenweg 10 tot Kelestraat
- Aanleg
- Sleuf 2 (voetpad): ?
- Herstel sleuf 2 (voetpad): ?
- Overkoppelingen huisaansluitingen drinkwater / gas en herstel
- 25/11/2026 - 27/11/2026
- Aanleg

- Werfzone 9: Dendermondsesteenweg 2-20 en Nerviërsstraat 138-156
- Aanleg
- Sleuf 1 (fietspad): 09/10/2026 – 06/11/2026
- Herstel sleuf 1 (KWS-beton?): ?
- Sleuf 2 (voetpad): ?
- Herstel sleuf 2 (voetpad): ?
- Overkoppelingen huisaansluitingen drinkwater / gas en herstel
- 30/11/2026 - 04/12/2026
- Aanleg
